Travaux des toilettes de Kamna : Novembre 2009

Première semaine de construction du complexe sanitaire.

Le chantier est lancé

Les travaux de construction du complexe sanitaire public ont officiellement démarré sur le site du marché de Kamna.


01 · LE PROJET

Une première semaine décisive

Les travaux ont débuté au mois de novembre 2009 sur le site du marché de Kamna. Sauf intempéries majeures, l’achèvement de cet ouvrage est estimé sous deux à trois mois.

Dès les premiers jours, les équipes ont engagé les travaux de terrassement, la réalisation des fondations ainsi que la fabrication locale des matériaux nécessaires au chantier.

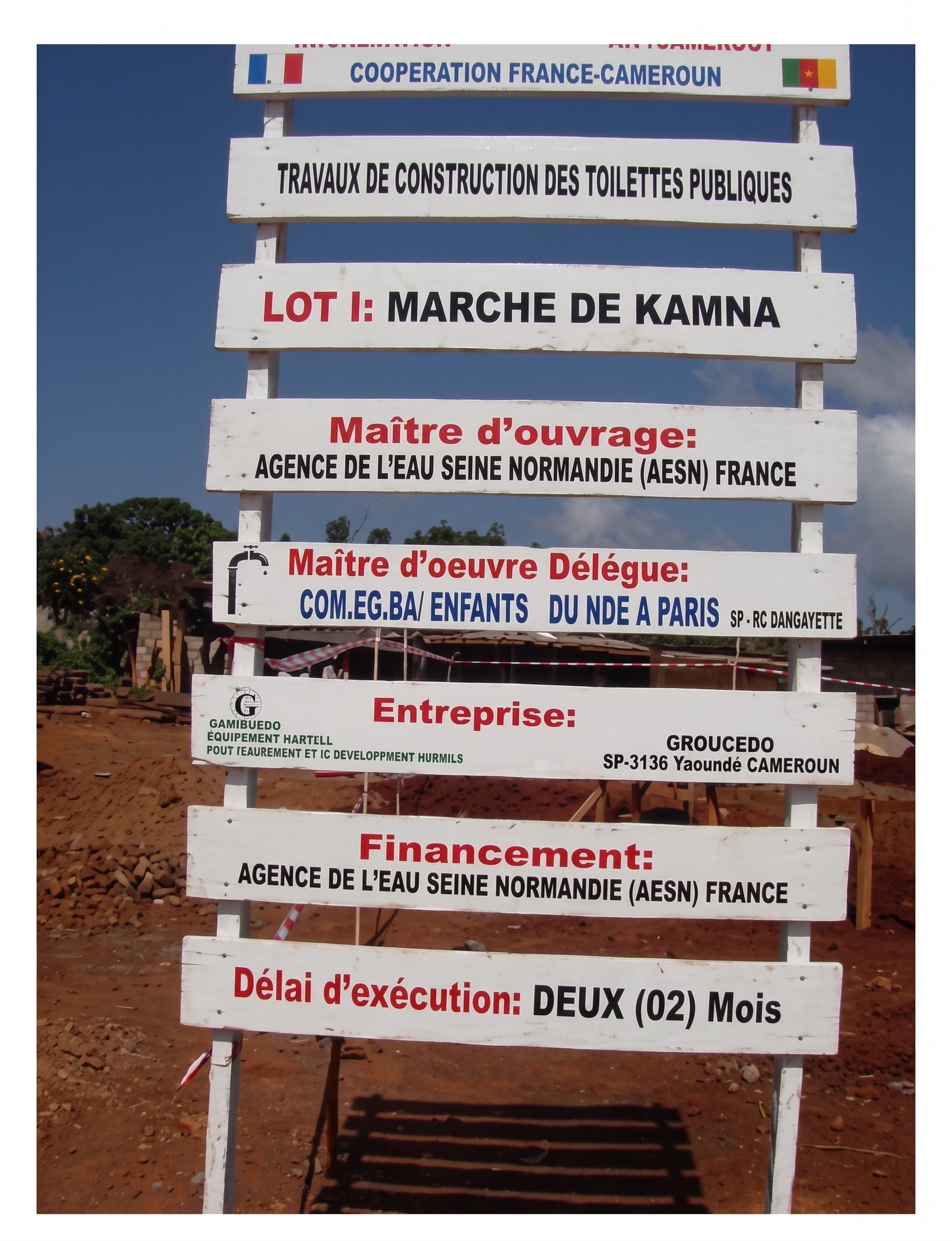

Panneau officiel du chantier de Kamna

10
emplois d’ouvriers créés
20–27
novembre 2009 · première semaine
2–3 mois
durée estimée des travaux

« Un chantier qui contribue directement à l’activité
économique locale dès son lancement. »
02 · IMPACT SOCIAL

Des emplois pour les jeunes du village

Dès son lancement, le chantier a permis la création immédiate de 10 emplois d’ouvriers pour la durée des travaux.

Ces postes profitent essentiellement aux jeunes du village, tandis que les ouvriers qualifiés et l’encadrement technique sont fournis par l’entreprise en charge de l’exécution.

03 · JOURNAL DE BORD

Première semaine de travaux

20/11/2009 : Installation du chantier, délimitation du périmètre et lancement des fouilles de la fosse septique.

21/11/2009 : Les fouilles de la fosse septique et du puisard sont achevées. Le façonnage des aciers pour les poteaux débute également.

22/11/2009 :
Fabrication sur site des parpaings de 20 et lancement de la
fouille des fondations du bâtiment principal.

23/11/2009 :
Coulage du béton de propreté et mise en place des semelles
en béton armé.

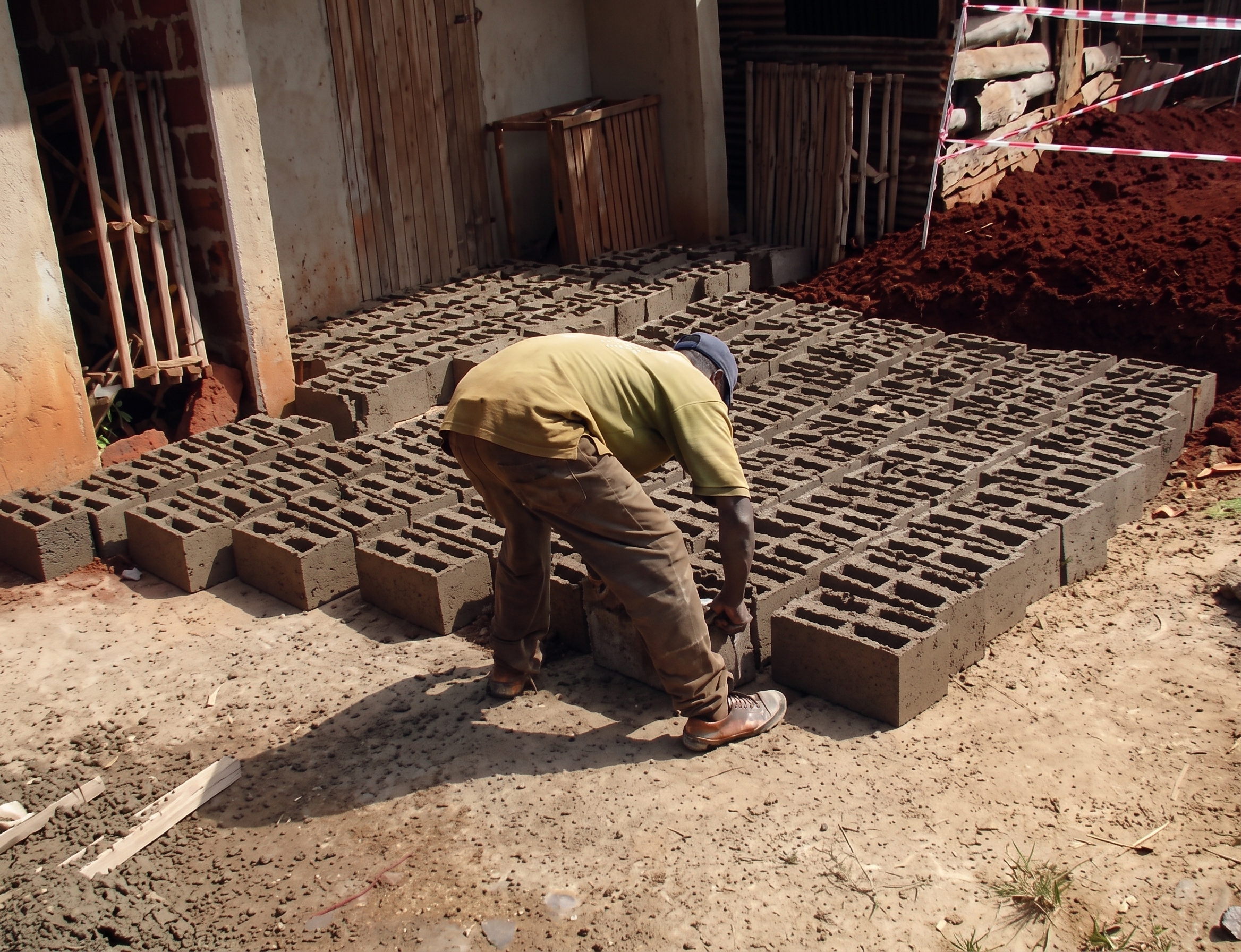

Fabrication locale des parpaings de 20

24/11
puisard, fosse septique et fondations
25/11
coffrage et coulage de la fondation principale
27/11
dallettes et dalle de couverture

04 · SUIVI PHOTOGRAPHIQUE

De la fosse aux fondations, une semaine de construction

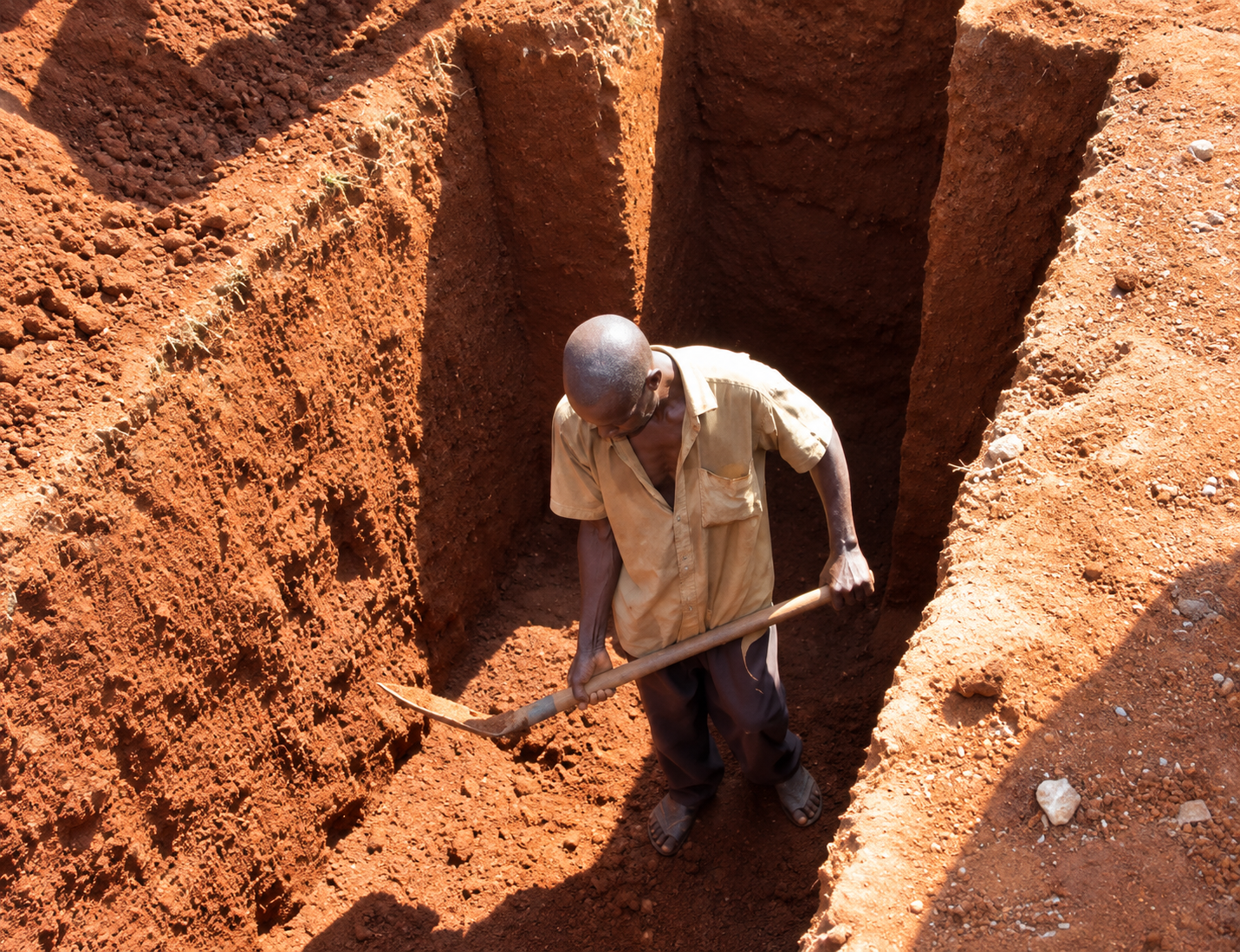

Fosse septique en cours de terrassement
La fosse septique
Premières opérations de terrassement.

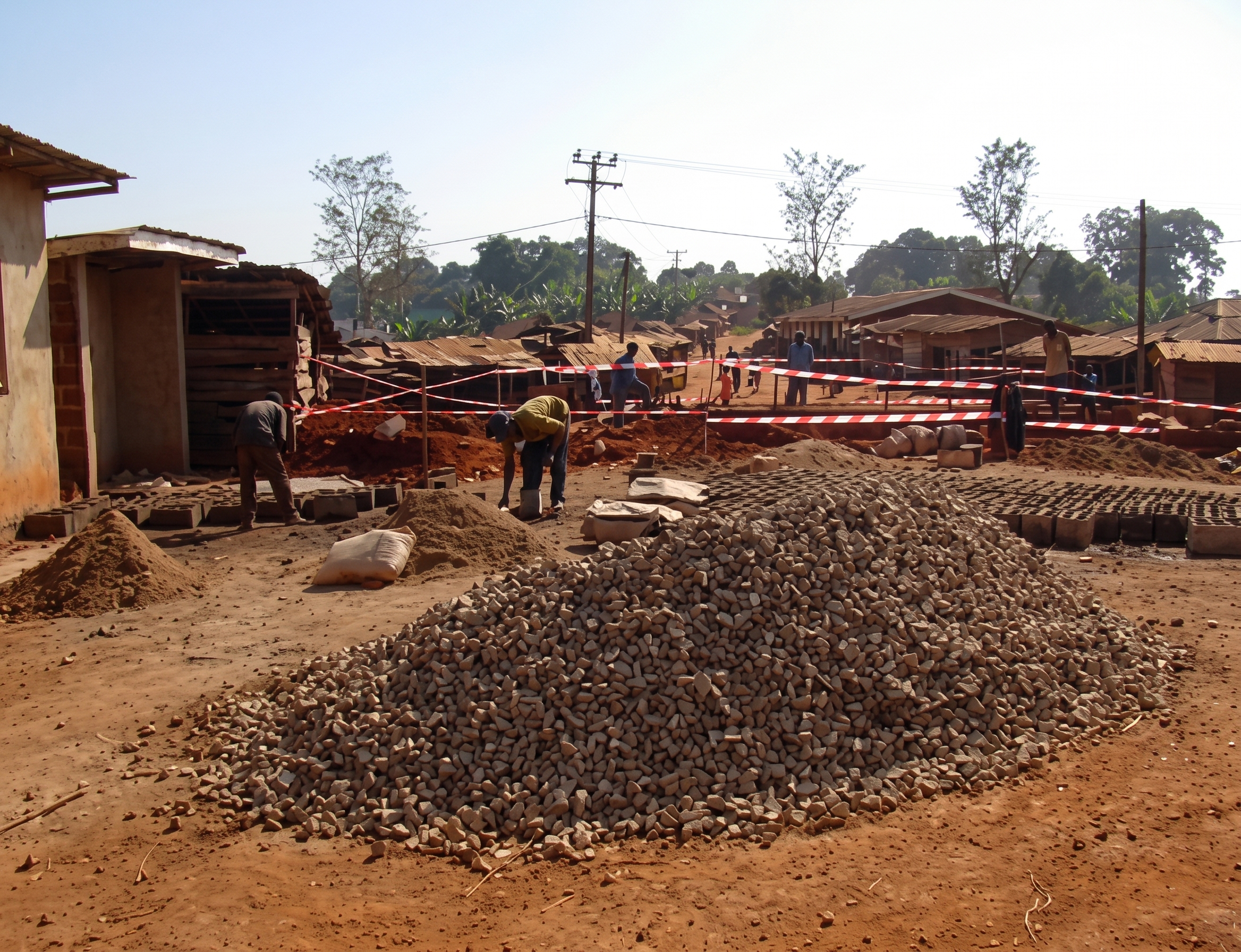

Le chantier
Le chantier
Vue d’ensemble du site.

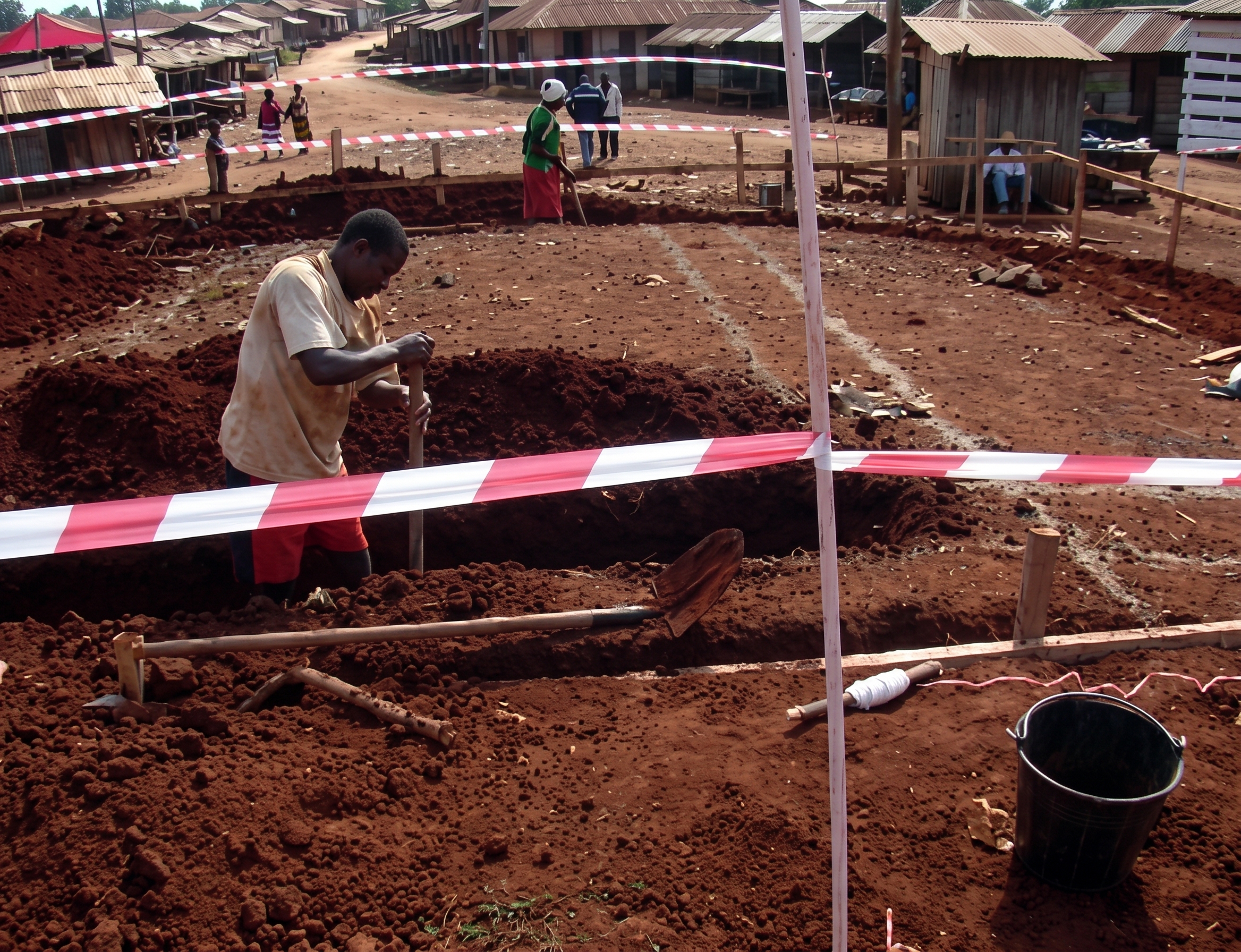

Fondations des toilettes terminées
Les fondations
Ferraillage des semelles achevé.

05 · AVANCEMENT

Les dernières opérations de cette première semaine

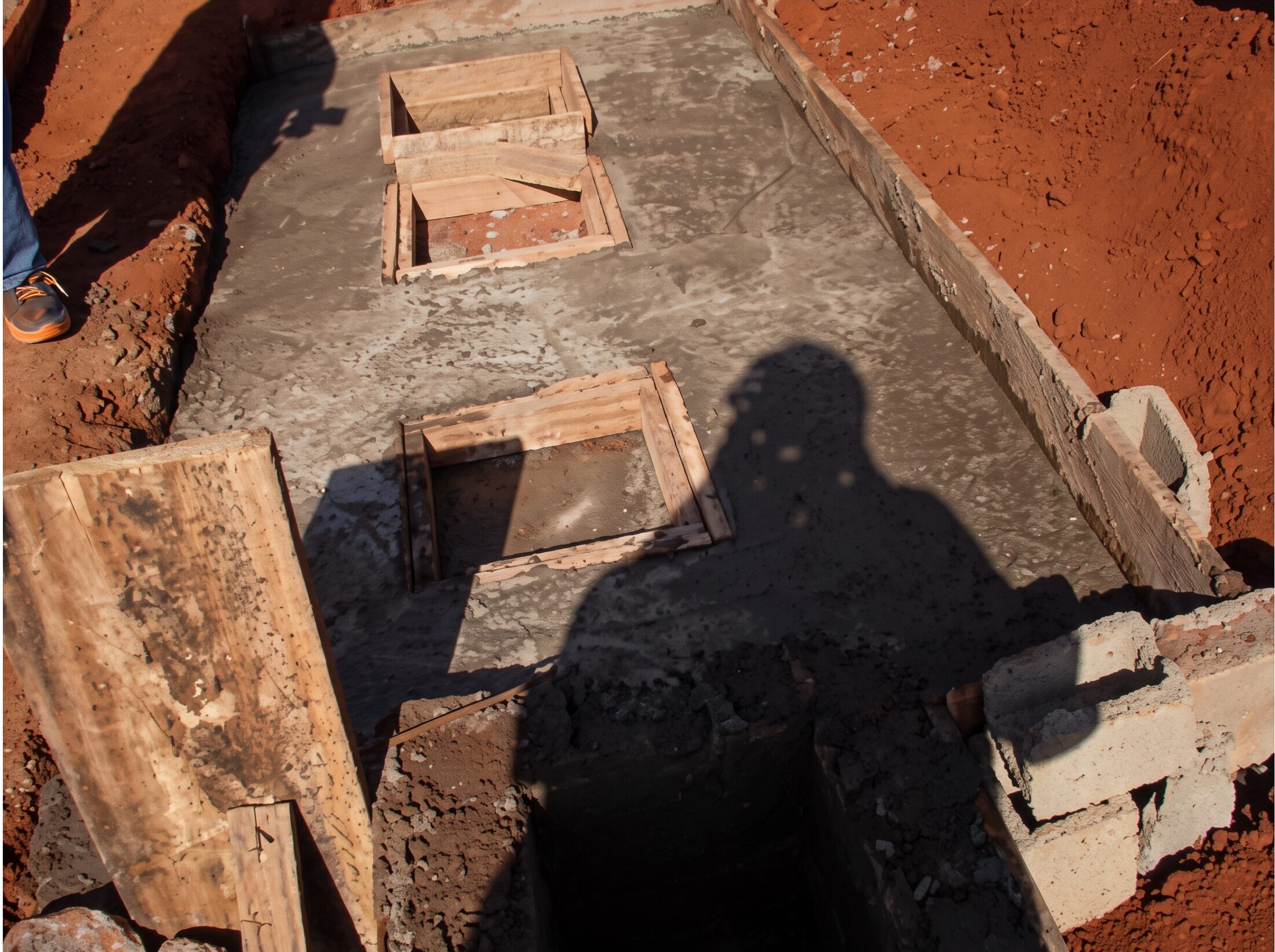

Fosse septique recouverte par la dalle
La fosse est fermée
Dalle de couverture coulée sur la fosse septique.

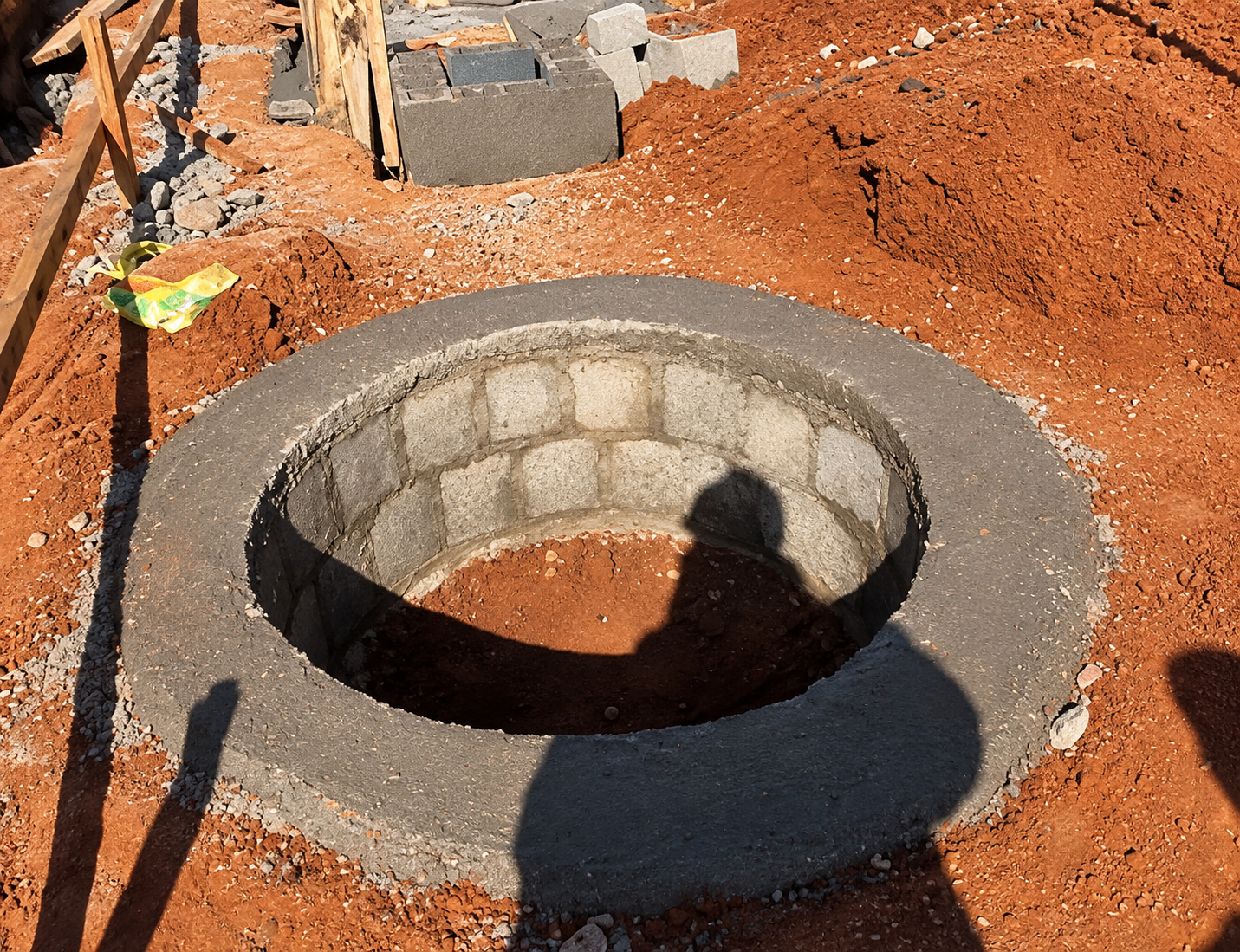

Construction du puisard
Le puisard
Réalisation de la structure.

Une semaine de travaux bien engagée

Au terme de cette première semaine, les principaux ouvrages enterrés sont engagés : fosse septique, puisard et fondations du bâtiment principal.

Fondations du complexe sanitaire de Kamna

Une première étape franchie

Après cette première semaine, les fondations et les principaux ouvrages enterrés sont engagés. Le chantier peut désormais poursuivre son développement avec l’élévation progressive du bâtiment.

La suite du chantier

Cette première semaine marque le lancement concret du projet sanitaire de Kamna. Les prochaines étapes permettront de poursuivre l’élévation du bâtiment et de faire progressivement apparaître le futur complexe sanitaire.


Kamna
Novembre 2009
